Czerwcowy postęp prac na Osiedlu Kochanowskiego – aktualizacja z placu budowy
Z radością dzielimy się najnowszymi informacjami z budowy naszej inwestycji mieszkaniowej. Czerwiec przyniósł zauważalne postępy we wszystkich trzech budynkach – A, B i C.
Budynek A

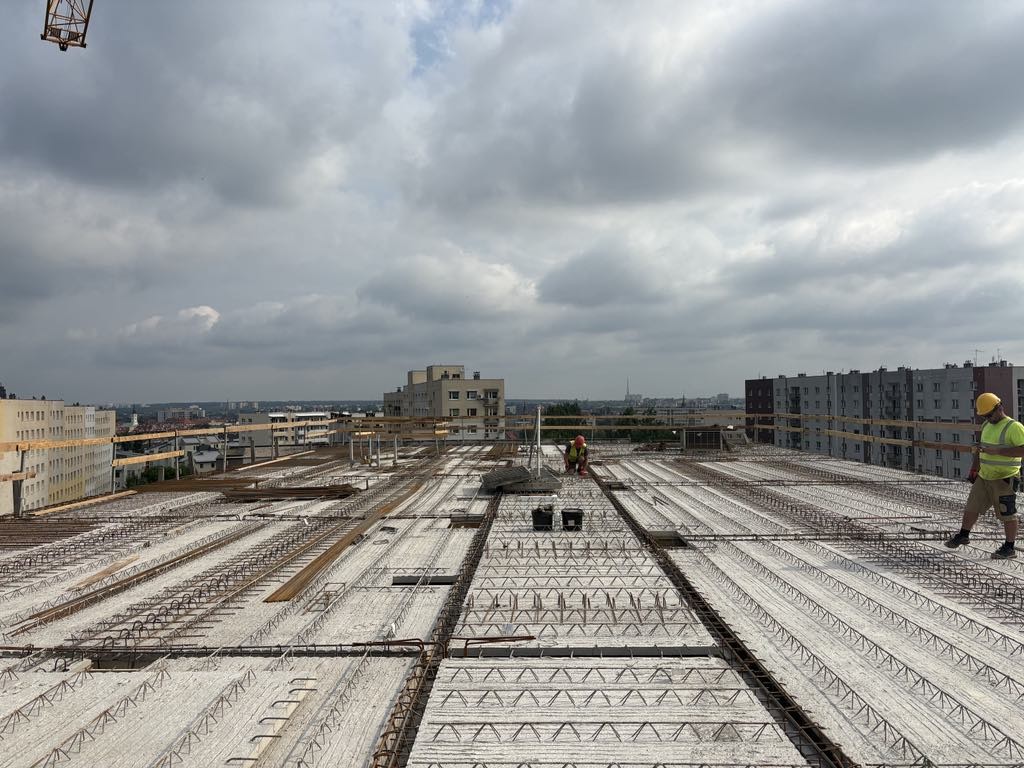

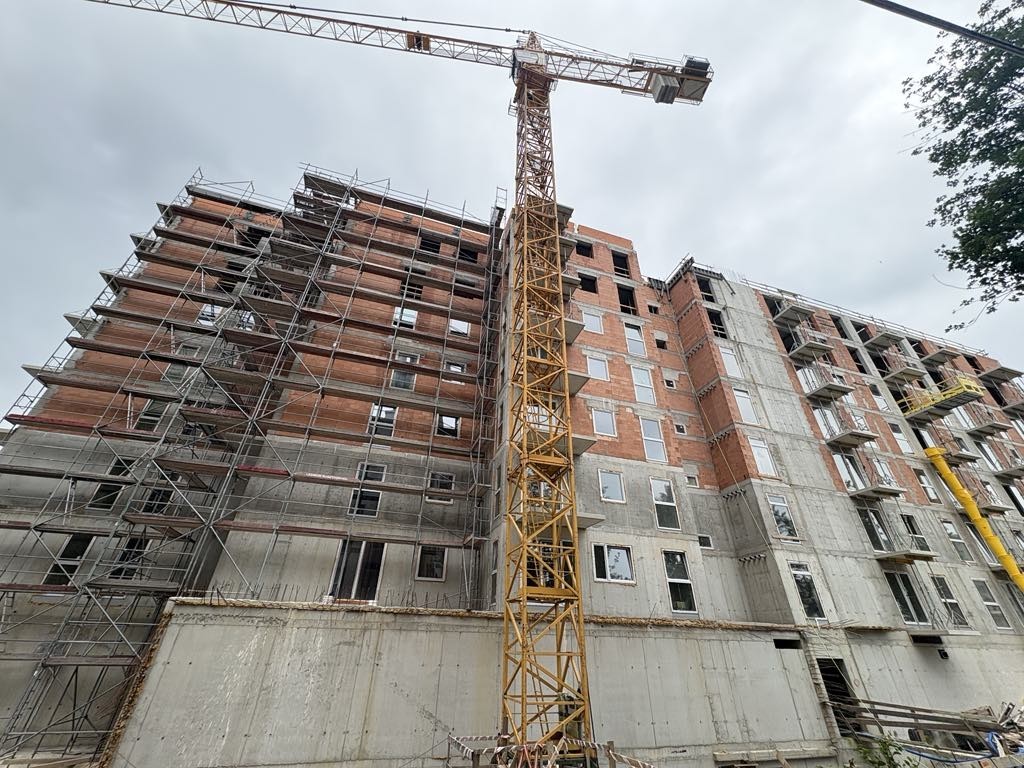

W budynku A prace posuwają się systematycznie w górę. Zakończono już roboty murarskie i instalacyjne do 5. piętra włącznie. Trwają:
intensywne tynkowanie (do 4. piętra włącznie),
montaż stolarki okiennej (zrealizowany do 5. piętra),
wylewanie posadzek na niższych piętrach,
zakończono montaż instalacji wentylacyjnej oraz wodno-kanalizacyjnej do 5. piętra.
Budynek B

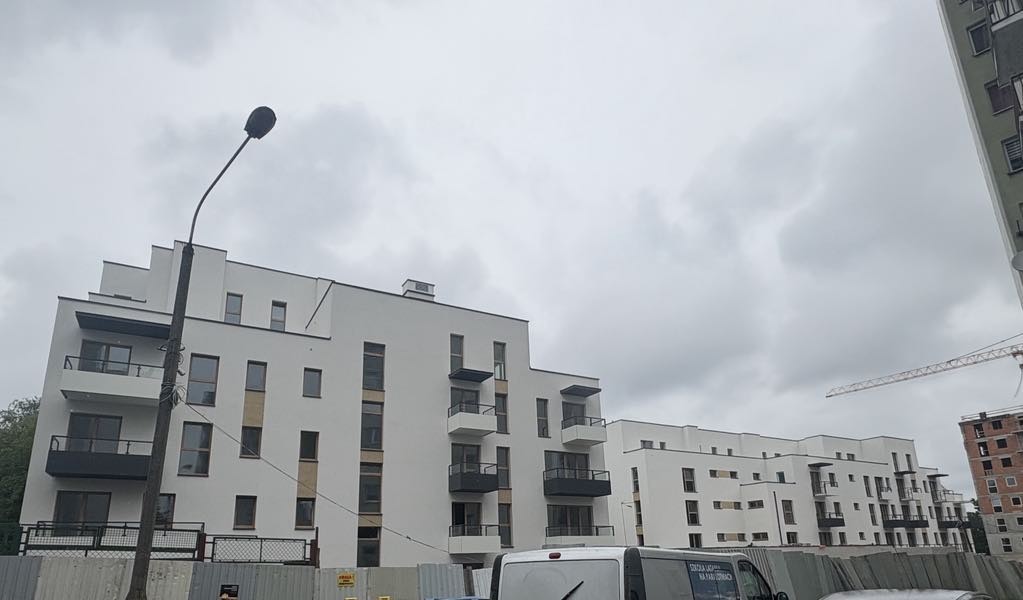

Budynek B charakteryzuje się pełnym zaawansowaniem prac na parterze i piętrach od 1 do 4:
zakończono ścianki działowe, instalacje, wylewki, tynki i stolarkę okienną,
gotowe są również wszystkie szachty oraz instalacje CO i wentylacja,
balustrady balkonowe zostały zamontowane do 3. piętra.
Budynek C

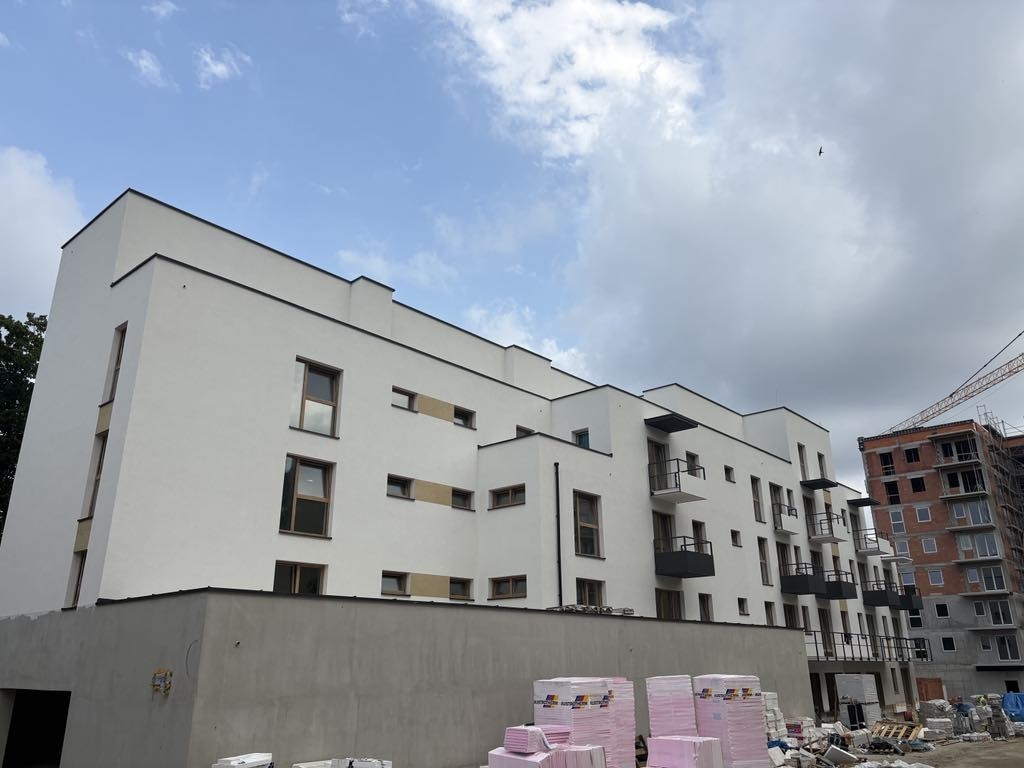

W budynku C zakres wykonanych prac jest imponująco pełny aż do 5. piętra:
wszystkie podstawowe instalacje oraz stolarka okienna są ukończone w 100%,
wykonano wylewki i tynki na każdej kondygnacji,
trwa montaż balustrad balkonowych i rozpoczęto biały montaż elektryczny (43% na 3. piętrze).
